فيما يتوقع تسلميه كاملًا في ديسمبر..

إنجاز (98%) من مراحل تصميم ومشتريات مشروع محطة الطاقة الشمسية بعدن و(45%) من مرحلة التركيب

العاصمة عدن “مكتب الإعلام” خاص:



كلف نائب رئيس المجلس الانتقالي الجنوبي، نائب رئيس مجلس القيادة الرئاسي، قائد ألوية العمالقة الجنوبية، عبد الرحمن أبو زرعة المحرّمي، فريق مراقبة ومتابعة المشاري، بتفقد سير أعمال تركيب الألواح الضوئية في مشروع محطة الطاقة الشمسية المقدرة بـ (120) ميجا وات في العاصمة عدن، بمنحة من دولة الإمارات العربية المتحدة.

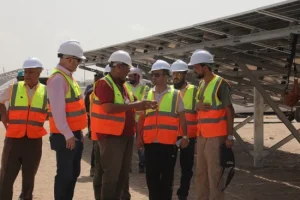

وتفقد الفريق موقع محطة الطاقة الشمسية، في منطقة بئر أحمد بالعاصمة عدن، والتقى مندوبي الشركة الاستشارية النمساوية المسؤولة عن تنفيذ المشروع، ومديري الموقع، للاطلاع على مراحل المشروع ومكوناته، انطلاقًا من مرحلة الحفر وتركيب القواعد الخرسانية، مرورًا بتمديد كيبل المحطة والتجهيزات الفنية، وصولًا إلى تركيب الألواح الضوئية.

واطّلع، فريق مراقبة ومتابعة المشاريع في مكتب النائب المحرّمي، على سير أعمال تركيب الألواح الضوئية في مشروع محطة الطاقة الشمسية المقدرة بـ(120) ميجا وات المُقدمة من دولة الإمارات العربية المتحدة لدعم القدرة التوليدية لكهرباء العاصمة عدن.

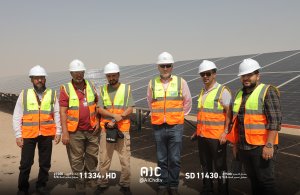

وعقب وصوله إلى موقع المحطة، عقد فريق مراقبة ومتابعة المشاريع في مكتب النائب المحرّمي، اجتماعاً، مع مندوب الشركة الاستشارية النمساوية التي تتولى تنفيذ المشروع السيد ديفيد، ومديري موقع المشروع المهندس منير الأروني، والمهندس سامي الغوري، ومدير الشركة المقاولة نشوان الصغير، استمع خلاله منهم إلى شرح مفصل عن مراحل المشروع ومكوناته.

وكشف ممثلو الشركة المنفذة للمشروع عن إنجاز (98%) من مراحل التصميم والمشتريات، و(45%) من مرحلة التركيب الجاري العمل عليها، قبل البدء بمرحلة الفحوصات والتشغيل عقب الانتهاء من التركيب.

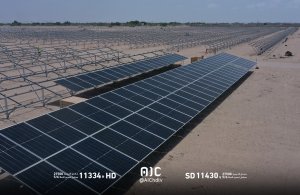

وأكدوا إنجاز أعمال حفر الأساسات والصبيات الخاصة بالألواح والمحطات التحويلية، التي بلغت نحو 40 ألف حفرية، من أصل 43 ألف حفرية تحتاجها المحطة.

ويواصل فريق المشروع البرنامج اليومي لتركيب 100 طاولة، متوقعا انتهاء أعمال تركيب الألواح الضوئية في نهاية نوفمبر المقبل، وتسليم المشروع كاملا في ديسمبر المقبل.

وتقام المحطة على مساحة إجمالية تبلغ 1.6 مليون متر مربع، لتحسين إمدادات الكهرباء للمواطنين في عدن.
